Zeitplan
Die Zeitplanung für das Strassenverkehrs- und Sicherheitszentrum erstreckt sich über die Jahre 2024 - 2030. Die wichtigsten Meilensteine sind:
Genehmigung Richtplananpassung durch Bund: | 1. Quartal 2025 |

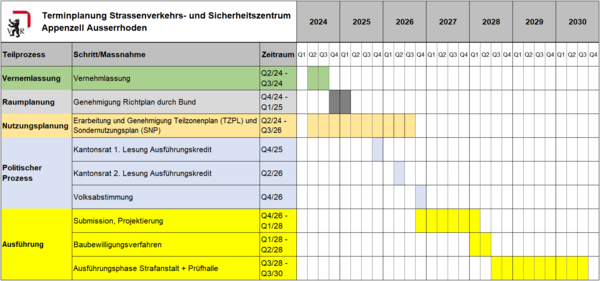

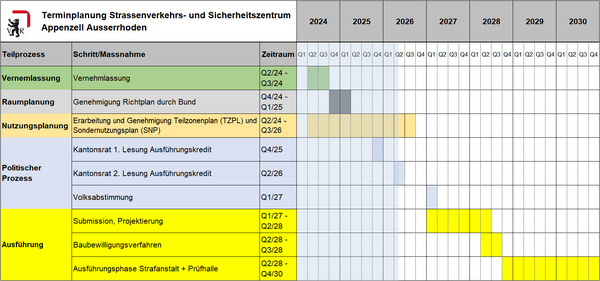

Vergrössern durch Klick auf Grafik:
